Una obra puede adjudicarse con un margen atractivo y, aun así, perder rentabilidad durante la ejecución. Esto ocurre cuando el presupuesto utilizado para presentar la oferta se adopta como única referencia, aunque las condiciones reales de producción, abastecimiento, plazo y disponibilidad de recursos sean diferentes.
El presupuesto meta convierte el planeamiento de la obra en un objetivo económico verificable. Para elaborarlo es necesario revisar cantidades, métodos constructivos, rendimientos, costos indirectos, riesgos y oportunidades. El resultado sirve como línea interna para controlar el costo proyectado y proteger el margen esperado del proyecto.
Respalda tu formación en costos
El Instituto Internacional de Ingeniería (3i) permite a organizaciones e instructores que ya imparten capacitación entregar certificados y credenciales verificables y organizar la validación de las credenciales emitidas.
Qué define el presupuesto meta
En construcción, el presupuesto meta es un documento interno que expresa el resultado del planeamiento en términos de costos. Parte del presupuesto original o contractual, pero incorpora la estrategia con la que realmente se ejecutará la obra. Un procedimiento sectorial sobre presupuesto meta señala que su preparación debe considerar las condiciones encontradas en el proyecto, además de los riesgos y oportunidades identificados.
La denominación y la estructura exacta pueden variar entre empresas. La práctica recomendada 56R-08 de AACE International reconoce que cada organización puede emplear sus propios procesos, términos y clasificaciones de estimación. Por ello, lo importante no es copiar una plantilla, sino establecer una base coherente, documentada y aprobada.
| Documento | Función principal | Información utilizada | Uso durante la obra |
|---|---|---|---|
| Presupuesto contractual | Representar la oferta aceptada y los compromisos económicos del contrato. | Metrados, precios, alcance y condiciones considerados durante la licitación. | Control comercial, valorizaciones y modificaciones contractuales aprobadas. |
| Presupuesto meta | Definir el costo interno, el resultado esperado y las metas de producción. | Planeamiento ejecutivo, rendimientos, compras, subcontratos, indirectos y riesgos. | Línea de comparación para evaluar desempeño y proyectar el margen final. |
| Costo real y proyectado | Mostrar lo gastado, lo comprometido y el costo estimado al terminar. | Contabilidad, producción, contratos, órdenes de compra y proyecciones pendientes. | Identificación de desviaciones y preparación de acciones correctivas. |
Información antes de calcular
Un presupuesto meta confiable necesita una definición técnica suficiente. La Guía de Estimación y Evaluación de Costos de la GAO relaciona la calidad de una estimación con la definición del alcance, la estructura de desglose del trabajo, los supuestos, los datos utilizados, el análisis de riesgos, la documentación y la actualización con costos reales.

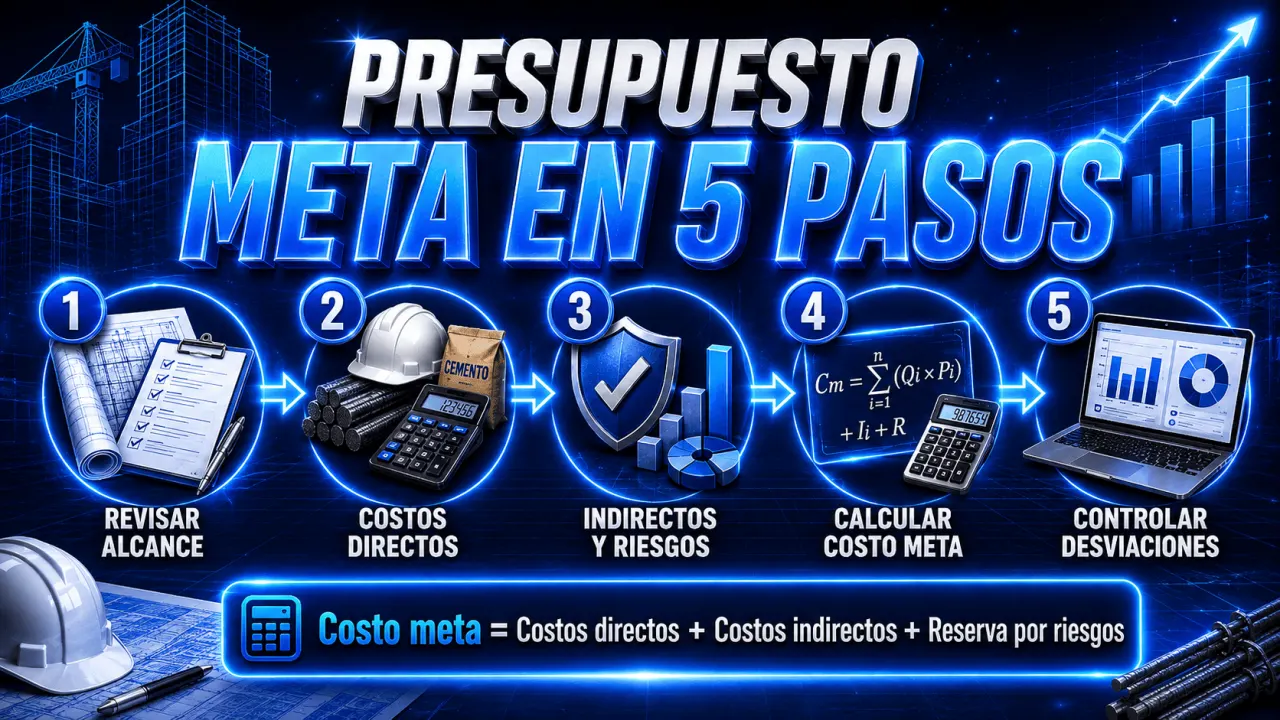

Proceso de elaboración
El trabajo comienza conciliando el presupuesto contractual con el alcance que ejecutará el equipo. Después se crea una estructura de control que permita asociar cada costo con una partida, paquete de trabajo o centro de costo. Esta codificación debe mantenerse en compras, producción y contabilidad para evitar comparaciones entre conceptos organizados de manera diferente.
Cada partida se recalcula con las cantidades revisadas y el método constructivo seleccionado. Los rendimientos deben sustentarse con experiencia comparable, pruebas de campo, datos históricos o análisis técnico. Luego se incorporan cotizaciones de proveedores, condiciones de subcontratación, costos indirectos distribuidos en el tiempo y provisiones para riesgos evaluados.
| Componente | Ajuste sustentado | Reducción riesgosa |
|---|---|---|
| Metrados | Revisar cantidades contra planos y registrar diferencias. | Disminuir cantidades sin modificar ni aclarar el alcance. |
| Rendimientos | Relacionar productividad con cuadrillas, equipos, secuencia y restricciones. | Usar valores optimistas sin datos ni condiciones de aplicación. |
| Abastecimiento | Comparar precio, alcance, plazo, calidad y condiciones de pago. | Elegir la oferta menor sin homologar especificaciones y responsabilidades. |
| Costos indirectos | Dimensionar recursos de soporte según el cronograma de obra. | Aplicar una reducción porcentual sin revisar duración ni obligaciones. |
| Riesgos | Cuantificar exposición y definir medidas de respuesta. | Eliminar toda provisión para presentar un margen más alto. |
La versión final debe ser revisada por producción, oficina técnica, administración, compras y dirección del proyecto. La aprobación formal fija el costo meta y evita que un área asuma rendimientos, cantidades o condiciones que otra área desconoce.
Cálculo del resultado meta
Una identidad básica permite comprobar que todos los componentes del costo fueron incorporados. Las reservas deben responder a riesgos definidos y no funcionar como una cantidad arbitraria destinada a equilibrar el resultado.
El resultado operativo meta se obtiene restando el costo meta de la venta neta prevista. Para no distorsionar la comparación, todos los valores deben utilizar la misma base monetaria y el mismo tratamiento de impuestos.
En un ejemplo hipotético, una venta neta de 1 000 000 unidades monetarias, costos directos de 720 000, costos indirectos de 120 000 y una reserva de 40 000 producen un costo meta de 880 000. El resultado operativo meta es 120 000 y el margen meta es 12 %. Ese porcentaje solo será útil si las cantidades, los rendimientos y los riesgos tienen respaldo técnico.
Control y actualización
El presupuesto meta adquiere valor cuando se integra con el cronograma, el avance físico y los costos registrados. La ISO 21508 sobre gestión del valor ganado ofrece orientación para relacionar alcance, plazo y costo al evaluar el desempeño de proyectos.
En cada cierre deben reunirse el costo real, los compromisos pendientes, el avance reconocido y la proyección del trabajo restante. La diferencia entre el costo proyectado al término y el costo meta muestra la brecha que debe analizarse. No basta con conocer el monto: se debe identificar la partida, la causa, el responsable, el momento en que apareció y la acción prevista.
Una desviación no debe ocultarse modificando retroactivamente la meta. El manual de interpretación de sistemas de valor ganado del Departamento de Energía de Estados Unidos indica que los cambios de línea base deben estar autorizados, documentados y ser trazables. Cuando exista una modificación válida de alcance o estrategia, conviene conservar la versión anterior y mostrar claramente la situación antes y después del cambio.
Conclusión
El presupuesto meta no consiste en reducir cifras hasta obtener el margen deseado. Su función es traducir una estrategia ejecutable en costos, responsabilidades y parámetros de control. Cuando el alcance, los rendimientos, los riesgos y las decisiones quedan documentados, el equipo puede detectar las brechas con anticipación y actuar sobre sus causas.
Convierte la capacitación en credenciales verificables
Prueba la emisión de certificados verificables para tus programas técnicos y compara las herramientas disponibles según el volumen de alumnos de tu organización.
Fuentes consultadas
Costos Perú. Procedimiento de Presupuesto Meta para gestión de costos. Sin fecha identificada.
U.S. Government Accountability Office. Cost Estimating and Assessment Guide: Best Practices for Developing and Managing Program Costs. 2020.
AACE International. Recommended Practice 56R-08: Cost Estimate Classification System for Building and General Construction. 2020.
International Organization for Standardization. ISO 21508: Project, programme and portfolio management — Earned value management. 2026.
U.S. Department of Energy. Earned Value Management System Interpretation Handbook. 2016.
