Producción y mantenimiento: cómo coordinar planes, paradas y prioridades

Aprende cómo coordinar producción y mantenimiento mediante una planificación integrada, prioridades compartidas e indicadores que reduzcan conflictos operativos.

Julian Hayes
Julian Hayes
Production Planner
Producción y mantenimiento: cómo coordinar planes, paradas y prioridades
Compartir este artículo

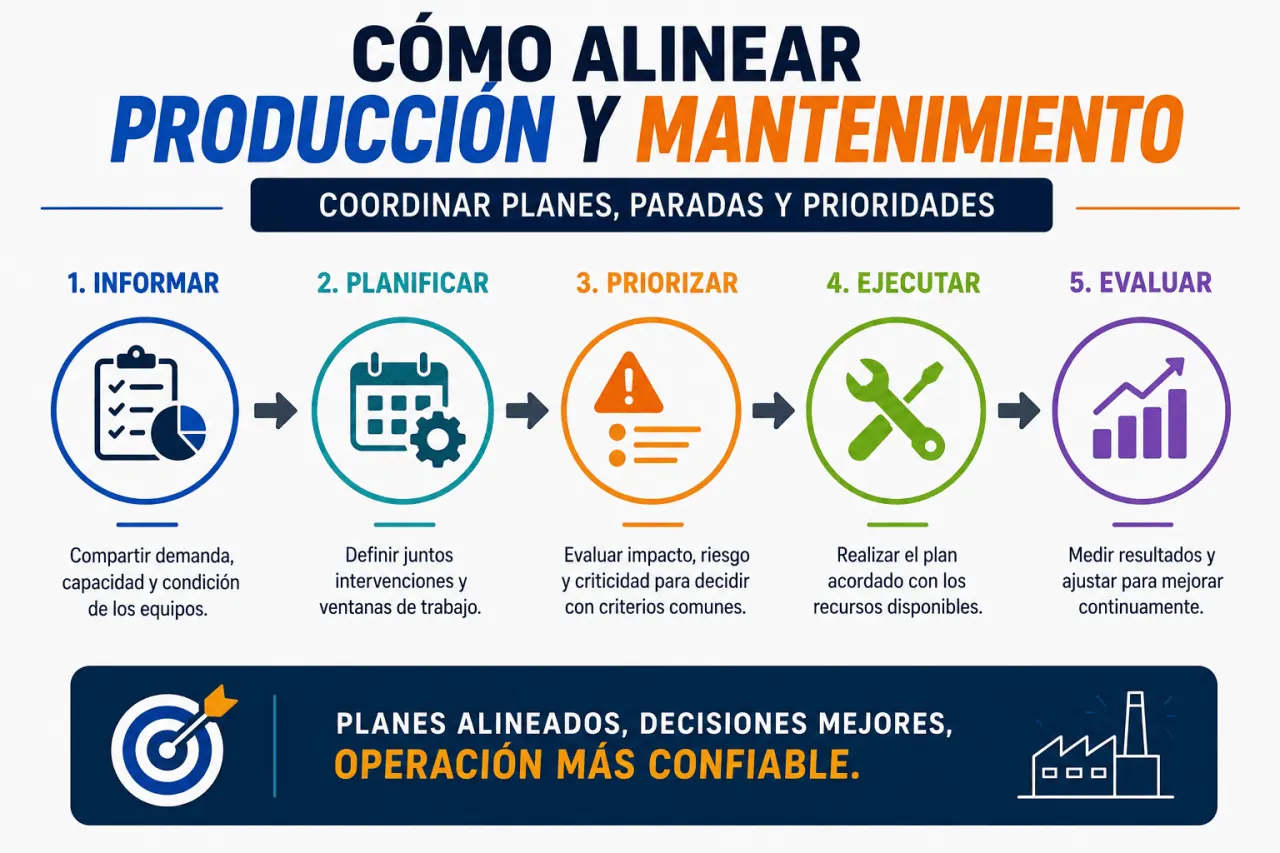

Una orden urgente entra al plan de producción mientras mantenimiento solicita detener el equipo por una anomalía detectada. Producción observa una entrega comprometida; mantenimiento, el riesgo de una falla. Cuando ambas áreas deciden por separado, el resultado suele ser una sucesión de reprogramaciones, intervenciones aplazadas y paradas que pudieron gestionarse con anticipación.

Alinear producción y mantenimiento significa integrar capacidad, demanda, condición de los activos, personal técnico y ventanas de intervención dentro de un mismo proceso de planificación. Esta coordinación no elimina los conflictos entre fabricar y detener equipos, pero permite resolverlos con criterios compartidos, datos comparables y responsabilidades definidas.

Respalda la formación de tu equipo

El Instituto Internacional de Ingeniería (3i) permite que organizaciones e instructores que capacitan en producción, mantenimiento o gestión de activos emitan certificados y credenciales verificables para sus alumnos.

Por qué aparecen los conflictos

Las dos áreas trabajan sobre el mismo activo, pero suelen utilizar horizontes y prioridades diferentes. Producción organiza pedidos, lotes, fechas de entrega y cambios de formato. Mantenimiento administra fallas, inspecciones, repuestos, recursos técnicos y riesgos de degradación. El conflicto surge cuando estos planes se elaboran en reuniones, sistemas o archivos independientes.

Aspecto Producción aislada Mantenimiento aislado Gestión alineada
Prioridad Cumplir el programa inmediato Restaurar o conservar el activo Equilibrar servicio, riesgo y capacidad
Información principal Pedidos, inventario y tiempos Condición, fallas y órdenes de trabajo Plan de producción y salud del equipo
Decisión habitual Aplazar la intervención Solicitar la parada Seleccionar una ventana con criterios comunes
Consecuencia Mayor exposición a fallas Interrupciones difíciles de aceptar Compromisos documentados y revisables

Una revisión académica de aproximadamente 250 estudios concluyó que la programación de producción, mantenimiento y recursos constituye un problema integrado: una intervención no depende únicamente del estado del equipo, sino también de la disponibilidad de técnicos, herramientas y capacidad productiva. Esta revisión puede consultarse en el artículo Production, maintenance and resource scheduling: A review.

Construir un plan compartido

La coordinación comienza antes de la reunión diaria. Ambas áreas necesitan un calendario común que muestre pedidos confirmados, restricciones de capacidad, mantenimientos preventivos, inspecciones pendientes y equipos con señales de degradación. El horizonte puede dividirse en tres niveles: planificación mensual para intervenciones mayores, programación semanal para reservar recursos y coordinación diaria para responder a cambios operativos.

Producción entrega demanda, secuencia de órdenes, tiempos de preparación y márgenes de reprogramación.
Mantenimiento informa criticidad, condición, duración estimada, repuestos y especialidades requeridas.
Planificación conjunta define la ventana, el responsable de liberación y el procedimiento ante desviaciones.

La ISO 55000:2024 sobre gestión de activos plantea un enfoque sistemático para gestionar activos durante su ciclo de vida y vincular su desempeño con los objetivos de la organización. Aplicado a una planta, esto implica que la decisión de intervenir un equipo debe considerar el valor operativo, el riesgo y las consecuencias de continuar produciendo.

Priorizar con criterios comunes

No todas las solicitudes de mantenimiento justifican detener inmediatamente una línea, y no todos los pedidos deben desplazar una intervención técnica. Una matriz de decisión ayuda a comparar alternativas sin depender únicamente de quién ejerza mayor presión durante la reunión.

Criterio Pregunta operativa Dato necesario Posible decisión
Seguridad y ambiente ¿Continuar aumenta una consecuencia inaceptable? Alarmas, inspecciones y modo de falla Intervenir antes de producir
Criticidad productiva ¿Existe equipo alternativo o inventario de respaldo? Capacidad disponible e inventario Trasladar carga y liberar la máquina
Evolución de la condición ¿La anomalía se mantiene o empeora? Tendencias de vibración, temperatura o inspección Adelantar o conservar la fecha
Preparación del trabajo ¿Están disponibles repuestos y personal? Reserva de materiales y recursos Confirmar la ventana o completar preparación

La ISO 14224:2016, desarrollada para industrias de petróleo, petroquímica y gas natural, distingue datos del equipo, de las fallas y de las actividades de mantenimiento. Su aplicación sectorial es específica, pero su estructura muestra por qué registrar solamente “equipo detenido” resulta insuficiente: también deben conocerse causa, consecuencia, acción ejecutada, recursos y tiempo fuera de servicio.

Usar indicadores conectados

La alineación se debilita cuando producción evalúa únicamente unidades terminadas y mantenimiento solo mide órdenes cerradas. El tablero común debe relacionar confiabilidad con cumplimiento del programa. Entre los indicadores útiles se encuentran disponibilidad, tiempo medio entre fallas, duración de paradas, mantenimiento planificado cumplido, pérdidas de producción por fallas y órdenes reprogramadas por intervenciones.

Disponibilidad = Tiempo de operación Tiempo de operación + tiempo de reparación × 100

Esta expresión permite observar qué proporción del tiempo considerado estuvo disponible el equipo, bajo el supuesto de que se utilicen criterios consistentes para registrar operación y reparación. No explica por sí sola la causa de las pérdidas ni sustituye el análisis de calidad, velocidad o demanda.

La ISO 22400-1:2014, confirmada como vigente en 2025, proporciona un marco neutral para definir y utilizar indicadores de gestión de operaciones de manufactura. Un KPI compartido debe tener una definición, fuente de datos, periodo, responsable y criterio de interpretación conocidos por ambas áreas.

Establecer una rutina operativa

Una reunión breve diaria puede revisar equipos restringidos, trabajos que comienzan en el turno y cambios del programa. La reunión semanal debe confirmar ventanas, repuestos, permisos, personal y alternativas de producción. Mensualmente conviene analizar fallas repetitivas, intervenciones aplazadas y pérdidas derivadas de decisiones anteriores.

Cada cambio debe quedar registrado: qué trabajo se movió, quién aprobó la decisión, qué riesgo se aceptó y cuándo volverá a revisarse. Sin esta trazabilidad, una postergación temporal puede convertirse en una práctica indefinida. La investigación sobre máquinas paralelas también muestra que los tiempos de preparación, la disponibilidad de recursos y las actividades de mantenimiento deben programarse conjuntamente, como expone el estudio abierto Integrated maintenance and production scheduling for unrelated parallel machines with setup times.

Conclusión

Producción y mantenimiento se alinean cuando dejan de negociar cada parada como un caso aislado y comienzan a gestionar un único sistema operativo. Un calendario compartido, criterios de prioridad, datos consistentes y decisiones trazables permiten proteger la continuidad de la planta sin ocultar el riesgo técnico detrás de una meta diaria.

Emite credenciales verificables

Convierte los certificados de tus programas de producción, mantenimiento o confiabilidad en credenciales que los alumnos puedan validar mediante QR, enlace o código.

Fuentes consultadas

International Organization for Standardization. ISO 55000:2024, Asset management — Vocabulary, overview and principles. 2024.

Geurtsen, M.; Didden, J.; Adan, J.; Atan, Z.; Adan, I. Production, maintenance and resource scheduling: A review. European Journal of Operational Research, 2023.

International Organization for Standardization. ISO 14224:2016, Collection and exchange of reliability and maintenance data for equipment. 2016.

International Organization for Standardization. ISO 22400-1:2014, Key performance indicators for manufacturing operations management. 2014.
