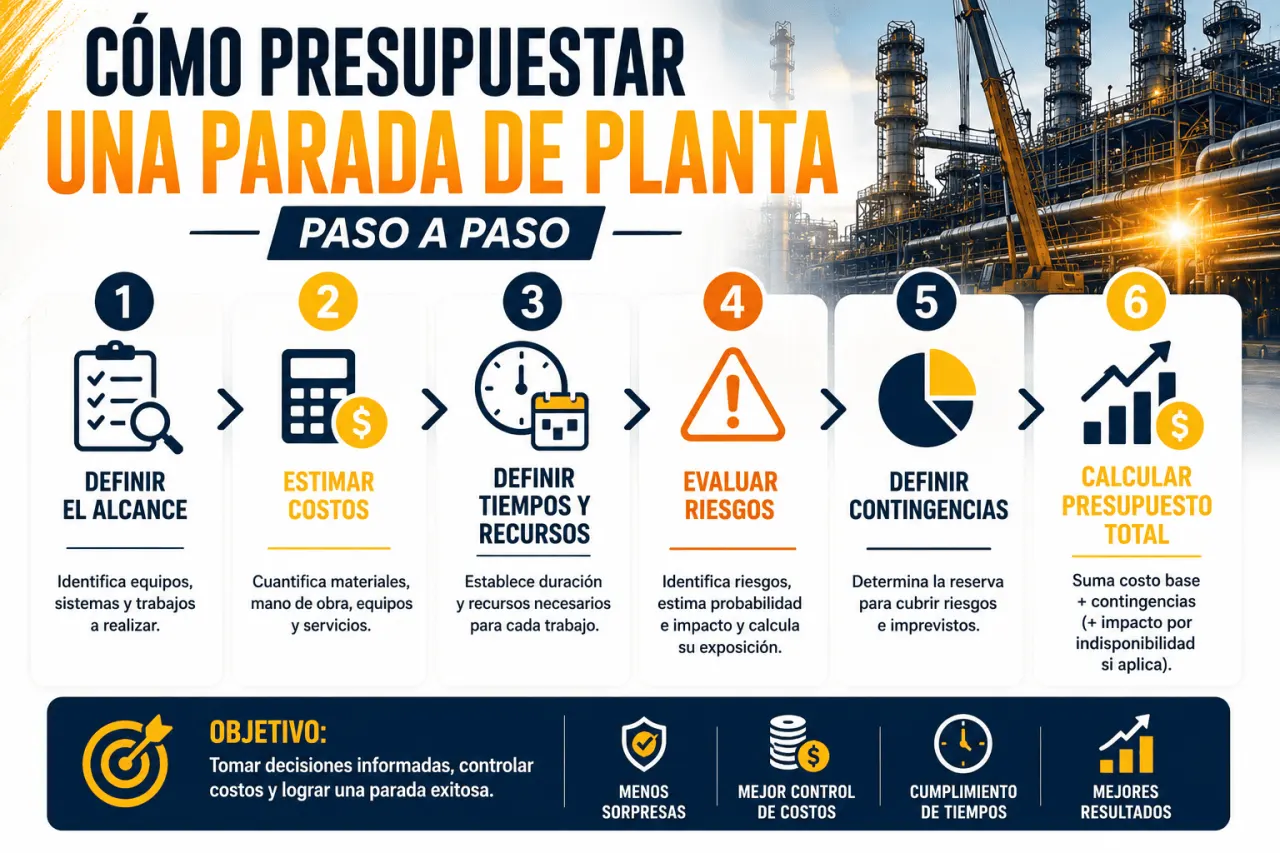

Una parada de planta concentra en pocos días trabajos de inspección, mantenimiento, reparación y modificación que normalmente no pueden ejecutarse con la instalación operativa. El presupuesto debe cubrir mucho más que repuestos y mano de obra: también intervienen contratistas, equipos temporales, seguridad, logística, pruebas, contingencias y el impacto económico de prolongar la detención.
Presupuestar correctamente exige convertir el alcance técnico en paquetes de trabajo medibles, vincularlos con el cronograma y documentar los supuestos utilizados. Este proceso permite distinguir el costo base, la exposición a riesgos y las pérdidas asociadas a la indisponibilidad de la planta.
Respalda la capacitación de tu equipo
El Instituto Internacional de Ingeniería (3i) ayuda a organizaciones e instructores a emitir certificados y credenciales verificables para los profesionales que completan programas de planificación, mantenimiento, costos o gestión de paradas de planta.

Definir el alcance técnico
El punto de partida es una lista controlada de equipos, sistemas y actividades. La práctica 112R-20 de AACE International identifica las paradas de mantenimiento como eventos periódicos, totales o parciales, destinados a inspeccionar, probar, reparar, reemplazar o intervenir equipos de una planta de procesos. También diferencia el trabajo de mantenimiento del alcance propio de proyectos de capital.
Para evitar omisiones, el alcance puede organizarse mediante una estructura de desglose del trabajo. Cada paquete debe indicar descripción, ubicación, disciplina, cantidades, recursos, duración, restricciones y criterio de terminación. La recomendación general de la Guía de estimación de costos de la U.S. Government Accountability Office es relacionar el estimado con una estructura completa y documentada, de modo que los costos puedan rastrearse hasta el trabajo que los genera.
| Nivel de definición | Información disponible | Uso del presupuesto | Riesgo principal |
|---|---|---|---|
| Preliminar | Historial, lista inicial y duración tentativa | Reserva financiera y evaluación inicial | Alcance incompleto |
| Intermedio | Paquetes definidos, cotizaciones y recursos | Aprobación y contratación | Cambios tardíos |
| Definitivo | Alcance congelado, cronograma y contratos | Línea base y control de ejecución | Hallazgos durante la apertura |
Desglosar todos los costos
El presupuesto base debe calcularse desde cantidades y recursos, no mediante un porcentaje global aplicado al costo del mantenimiento anual. La mano de obra debe considerar horas normales, turnos, supervisión, productividad esperada y especialidades. Los materiales incluyen repuestos, consumibles, aislamiento, juntas, lubricantes y elementos detectados antes de la parada.
También deben valorarse grúas, andamios, iluminación temporal, energía, ventilación, herramientas, campamentos, transporte, alimentación, gestión de residuos, ensayos no destructivos y pruebas de puesta en marcha. Cuando existen procesos cubiertos por normas de seguridad de procesos, la selección, capacitación y control de contratistas forman parte del trabajo. La norma 29 CFR 1910.119 de OSHA incluye expresamente a contratistas que realizan mantenimiento, reparación y trabajos de turnaround en procesos regulados.
| Grupo de costo | Ejemplos | Base de cálculo | Error frecuente |
|---|---|---|---|
| Directos | Personal, repuestos y consumibles | Cantidad × tarifa o precio | Usar horas sin ajustar productividad |
| Servicios temporales | Grúas, andamios, energía y limpieza | Tarifa × duración prevista | No vincularlos con el cronograma |
| Indirectos | Ingeniería, supervisión y administración | Horas del equipo de gestión | Omitir preparación y cierre |
| Riesgo | Hallazgos, demoras y retrabajos | Probabilidad e impacto | Ocultar reservas dentro de partidas |
Vincular costo y duración
Una parada no debe presupuestarse sin un cronograma cargado con recursos. Si una grúa permanece siete días en planta, su costo depende de esos siete días. Si el camino crítico se prolonga, también aumentan la supervisión, los equipos alquilados, la alimentación, la seguridad y otros costos dependientes del tiempo.
Para una primera evaluación interna puede utilizarse la siguiente estructura. No es una fórmula normativa universal; es una adaptación para separar los componentes que deben discutirse antes de aprobar el presupuesto.
El costo base reúne el trabajo definido. La reserva cubre riesgos identificados y variabilidad razonable. El costo de indisponibilidad representa el efecto económico de detener o reducir la producción, pero debe presentarse por separado cuando el sistema contable no lo trate como gasto del mantenimiento.
Calcular riesgos y contingencias
Aplicar un porcentaje sin explicar su origen dificulta la aprobación y el control. Es preferible construir un registro de riesgos con eventos concretos: corrosión no visible, mayor reparación después de una inspección, retraso de repuestos, interferencias entre cuadrillas o extensión de una prueba.
Si un hallazgo tiene una probabilidad estimada de 30 % y podría costar USD 20 000, su exposición esperada es USD 6 000. El cálculo sirve para comparar riesgos, pero no significa que el evento costará exactamente esa cantidad. En trabajos complejos conviene analizar conjuntamente la incertidumbre de costo y cronograma, enfoque desarrollado en el Cost Estimating Handbook de NASA.
Controlar el presupuesto aprobado
El estimado definitivo debe convertirse en una línea base distribuida por paquetes de trabajo y periodos. Durante la ejecución se comparan horas, cantidades, compromisos, costos reales y estimación al cierre. Los trabajos emergentes requieren una autorización separada que registre su causa, impacto y fuente de financiamiento.
Al terminar, los costos reales deben conservarse junto con las horas, duraciones, cantidades y condiciones de ejecución. La guía de optimización de programas de mantenimiento del Organismo Internacional de Energía Atómica resalta el valor de utilizar información de desempeño y experiencia operativa para mejorar las decisiones de mantenimiento. Aunque su contexto es nuclear, el principio de retroalimentar la planificación con datos reales resulta aplicable a otros entornos industriales, sin trasladar automáticamente sus requisitos sectoriales.
Conclusión
Un presupuesto defendible nace de un alcance medible, un cronograma realista y riesgos documentados. La cifra final importa, pero también debe quedar claro qué incluye, qué supuestos la sostienen y qué cambios pueden modificarla durante la parada.
Entrega credenciales verificables
El Instituto Internacional de Ingeniería (3i) permite a organizaciones e instructores respaldar sus programas y emitir certificados verificables mediante QR, enlace o código de validación.
Fuentes consultadas
AACE International. Guide to Cost Estimate Classification Systems. Revisión de 2022.
U.S. Government Accountability Office. Cost Estimating and Assessment Guide: Best Practices for Developing and Managing Program Costs. 2020.
Occupational Safety and Health Administration. 29 CFR 1910.119: Process Safety Management of Highly Hazardous Chemicals.
National Aeronautics and Space Administration. NASA Cost Estimating Handbook, Version 4.0. 2023.
International Atomic Energy Agency. Guidance for Optimizing Nuclear Power Plant Maintenance Programmes. 2003.
